在开展党史学习教育过程中,南京市发改委按照把党史学习教育成果“落深、落实、落细”要求和部署,把高效率解决问题作为全委为民办实事、服务企业发展的一项重点工作,聚焦企业“急难愁盼”问题,坚持系统思维、统筹谋划,扎实推进“我为群众办实事”实践活动,企业满意度不断提升。
燕子矶新城体育公园项目是2021年南京市政府基础设施与社会民生项目类重点工程。该项目原计划于2021年6月正式启动建设,但由于220KV晓铁2Y58/59线16-18号塔区间线路横穿燕子矶体育公园项目地块,严重影响体育公园项目实施的桩基工程进度。作为我市重要的输电线路,其迁移涉及面广、影响力大,推进难度可想而知。稍有不慎,将会对该用电片区的百姓生活、企业生产造成一定的社会影响,并直接影响着我市迎峰度夏电力保供整体形势。项目建设单位面对一方面要保证项目工期,一方面又担心线路迁移影响安全的两难境地,束手无策。
安全稳定供电工作事关经济发展、民生保障,重点基础设施项目是我市实现高质量发展的重要支撑,两项工作都是取得“十四五”良好开局的“关键之战”。但当发生冲突之时,那该怎么办?
为系统解决好电网线路迁移与重点项目建设之间关系,确保安全稳定供电,市发改委了解到情况后,高度重视、高效响应、精心策划,坚持问题导向,努力让“项目保供两相宜”,解决项目建设单位后顾之忧。在第一时间会同国网南京供电公司、栖霞区发改委和项目建设开发单位组织召开专题会议,研究部署线路迁移停电事宜。牵头制订了专项工作方案,多次会同各相关方进一步优化细化迁移方案,科学制定停电保供方案、应急预案。同时,未雨绸缪,我委多次赴实地进行现场调研,充分预判线路迁移带来的各种影响,做好安全生产管理,并对舆论引导进行了周密部署。

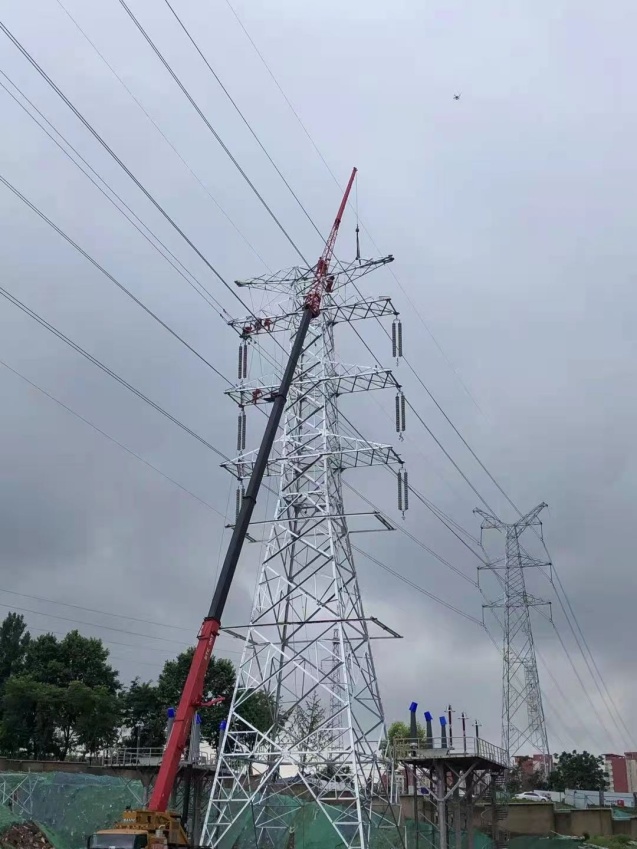

在各单位通力配合下,经过7天日夜奋战,线路迁移任务在极短停电时间内高效完成,全程无一例投诉,为重点项目顺利施工建设解除了后顾之忧,也为我市迎峰度夏期间电力有效供应提供了必要保障。
